Três números decidem a data da próxima parada

Perguntar "de quanto em quanto tempo esse tanque para" é a pergunta errada. A certa é "quanto tempo de parede ainda resta, no ritmo em que ela está sendo consumida".

A resposta sai de três números, e nenhum deles é opinião.

NúmeroDe onde vem
Espessura atualmedição por ultrassom em pontos marcados
Espessura mínima admissívelcálculo pela condição de operação e pelo projeto do tanque
Taxa de corrosãodiferença entre duas medições, dividida pelo intervalo

Com os três, a conta é direta: o que sobra de parede acima do mínimo, dividido pela velocidade com que ela é consumida, dá o tempo disponível. A próxima inspeção entra antes do fim desse tempo, com margem.

Por que uma medição isolada vale pouco

Aqui está o erro que mais aparece em planta: a empresa tem o laudo de espessura, acha que tem o dado, e não tem.

Uma medição responde "quanto tem agora". Ela não responde "quanto some por ano", e é esse segundo número que marca data no calendário. Sem a segunda campanha, o que existe é uma foto, não um filme.

É por isso que a primeira inspeção de um ativo novo raramente permite esticar intervalo: não há histórico para calcular velocidade de perda. O intervalo aperta no começo e pode abrir depois, quando a tendência aparece.

Existe um atalho que parece razoável e não é: usar a espessura de projeto como primeira medição. A chapa sai da usina com tolerância de fabricação, e pode ter nascido com espessura diferente da nominal. Calcular perda contra o valor de projeto mistura tolerância com corrosão, e o resultado pode assustar sem motivo ou tranquilizar sem base.

Medição comparável, não só medição

Duas campanhas só viram tendência se forem comparáveis. Isso exige disciplina de registro, e é onde a maioria dos históricos se perde.

  • Pontos de medição marcados fisicamente e identificados em croqui
  • Mesma malha de pontos a cada campanha, sem improviso de local
  • Método e equipamento equivalentes, com calibração registrada
  • Condição de superfície anotada, porque pintura e produto de corrosão alteram leitura
  • Temperatura do ponto no momento da leitura
  • Data e responsável de cada campanha

Quando a malha muda entre campanhas, a diferença de espessura pode ser só diferença de lugar. O número existe, a tendência não.

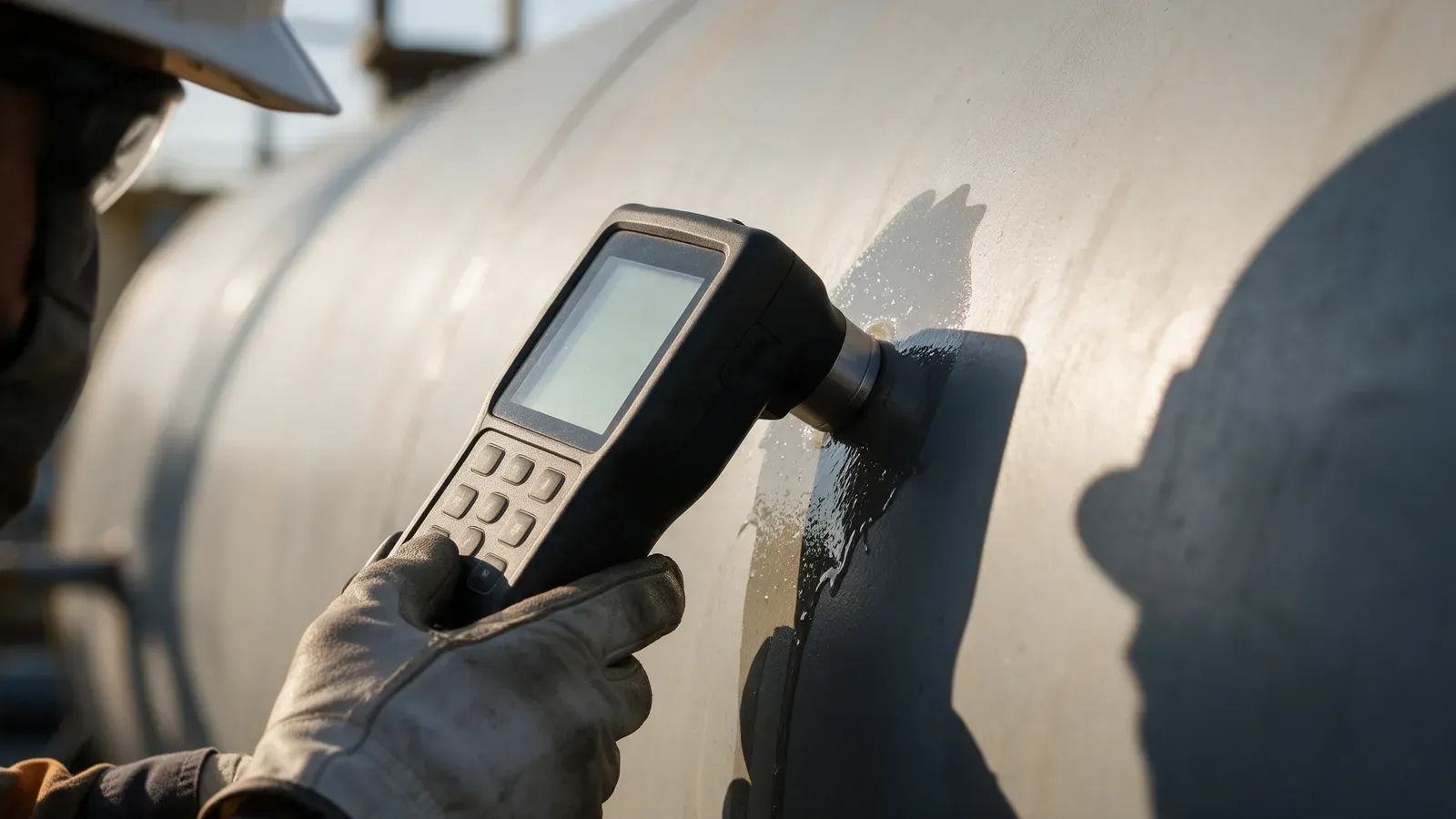

O que a leitura de ultrassom pode esconder

O aparelho mede o tempo que o som leva para atravessar a chapa e voltar. Essa simplicidade esconde algumas armadilhas.

Pintura espessa entra na conta se o equipamento não estiver configurado para descontar revestimento. Produto de corrosão aderido também engana, porque o pulso pode refletir na camada e não na face interna do metal. Temperatura altera a velocidade do som no material, e leitura feita em chapa quente sem correção sai deslocada.

Por isso a preparação do ponto faz parte da medição. Superfície limpa, acoplante adequado, equipamento calibrado no mesmo material e correção de temperatura quando for o caso. Medição mal preparada não é dado ruim: é dado falso, e dado falso é pior que ausência de dado, porque gera decisão confiante e errada.

Parada de tanque chegando? Fale com a engenharia da Solutec AM

Onde o tanque perde parede mais rápido

A corrosão não é uniforme, e tratar o tanque como se fosse leva a amostragem pobre. Algumas regiões concentram perda, e a malha de pontos precisa refletir isso.

RegiãoPor que concentra perda
Fundo e primeira faixaacúmulo de água e sedimento, com corrosão pelo lado interno
Linha de interfacefaixa onde produto e água se encontram e a condição química muda
Região de respingo e condensaçãociclos de molhagem e secagem na parte externa
Teto e estrutura internafase vapor, com condensado e concentração de agentes
Encontro com a fundaçãoretenção de umidade entre chapa e base, difícil de inspecionar

A região de encontro com a fundação costuma ser a mais negligenciada, porque é a mais difícil de acessar. Também é a que mais surpreende, justamente por isso.

O que acelera a perda, e muda a conta

A taxa não é constante. Ela muda quando a condição muda, e a conta precisa ser refeita quando isso acontece.

Mudança de produto armazenado, alteração de temperatura de operação, falha de revestimento interno, entrada de água no fundo e perda de proteção catódica são eventos que mudam o ritmo. Nenhum deles aparece na planilha sozinho: alguém precisa registrar que aconteceram.

Na Amazônia, a umidade alta e o regime de chuva pesam na corrosão externa, no costado e na região de fundo. Isso não muda o método, mas costuma encurtar o intervalo quando comparado a uma planta em clima seco. Quem copia periodicidade de uma unidade do Sudeste para uma planta em Manaus está importando uma premissa de ambiente que não vale aqui.

  • Trocou o produto armazenado
  • Mudou a temperatura ou a pressão de operação
  • Houve falha ou reparo de revestimento interno
  • Apareceu água no fundo ou no dreno
  • A proteção catódica saiu de faixa
  • Houve evento de sobreenchimento ou choque térmico

Qualquer item marcado nessa lista é motivo para revisar a taxa antes do prazo, e não depois.

Da taxa ao calendário

Ter a vida remanescente não é o fim do trabalho. Ela precisa virar data, e data precisa caber no calendário de produção.

É aqui que o cálculo encontra a realidade. Se o número aponta parada em quatorze meses e a janela de produção só existe em dez ou em dezoito, a decisão é antecipar, porque esticar consome margem de segurança que foi definida por engenharia.

Essa negociação fica muito mais fácil quando o histórico existe. Com duas ou três campanhas registradas, dá para mostrar a curva e discutir cenário. Sem histórico, a conversa vira opinião contra pressão de produção, e opinião costuma perder.

Precisa de laudo com ART no PIM? Peça uma avaliação técnica

Quantos pontos medir, e onde

Malha pobre produz média bonita e esconde o ponto que decide. A pergunta não é quantos pontos no total, é quantos pontos em cada região de risco.

A lógica é estratificar. Cada anel do costado recebe pontos distribuídos na circunferência, o fundo recebe malha mais densa que o restante, e as regiões críticas da tabela acima ganham reforço. Além disso, qualquer ponto onde uma campanha anterior encontrou perda acima da média vira ponto fixo de acompanhamento, mesmo que esteja fora da malha regular.

Existe ainda a medição dirigida, que é diferente da malha. Quando a inspeção visual encontra bolha de pintura, mancha de umidade ou deformação, mede-se ali, mesmo que não estivesse previsto. Esse achado entra no relatório como ponto adicional, com a razão anotada.

Quem responde pelo número

O cálculo é assinado por Profissional Habilitado. A NR-13, no item 13.3.2, define esse profissional como quem tem competência legal de engenheiro para as atividades de inspeção e supervisão de inspeção desses equipamentos.

Vale também saber que a norma não trata prazo como item negociável. No item 13.3.1, o atraso na inspeção periódica de caldeira é listado entre as condições de risco grave e iminente. Para caldeira existe uma válvula de escape no item 13.3.1.1, que admite postergar até seis meses por força maior, com justificativa formal, análise técnica, medidas de contingência e comunicação ao sindicato.

Repare no desenho: a postergação existe, mas custa documento, análise e exposição. Ela foi feita para emergência, não para acomodar cronograma.

O laudo de espessura tem responsável anotado

Medição de espessura vira decisão sobre continuar operando, então ela não é leitura avulsa.

A Lei 6.496/1977 sujeita à Anotação de Responsabilidade Técnica todo contrato, escrito ou verbal, de serviço de engenharia, com anotação no conselho regional, que em planta de Manaus é o CREA-AM. Campanha de medição contratada de terceiro é contrato.

Exercício, não caso de cliente: dois relatórios de espessura com os mesmos números, um com anotação e outro sem. Quando a decisão for prorrogar a operação, só o primeiro sustenta quem assinou.

O teste de dois minutos no seu histórico

Se você quer saber se a sua planta tem dado ou só tem laudo, faça esta pergunta a quem cuida da inspeção: qual a taxa de corrosão do costado do tanque mais crítico, em milímetros por ano.

Se a resposta vier com número e com a data das duas campanhas que o produziram, existe histórico. Se vier como "está dentro do normal" ou "o último laudo deu tudo certo", o que existe é uma foto, e a próxima parada vai ser marcada por calendário, não por condição.

A diferença entre as duas situações aparece no dia em que o tanque surpreende. Na primeira, alguém viu a curva mudar e agiu antes. Na segunda, a surpresa chega inteira.

A série de espessuras não serve só ao tanque. Ela é a entrada mais confiável da inspeção baseada em risco e vira data dentro do plano de inspeção da planta. Dois assuntos ficam ao lado deste: o enquadramento da NR-13, que decide quais equipamentos entram na obrigação, e o comissionamento, que é onde a campanha de medição é marcada fisicamente para a próxima parada poder comparar.
